Dom bez pozwolenia 70m2 - Jak uniknąć pułapek?

Dom bez pozwolenia 70m2 - Jak uniknąć pułapek?
Autor Adam Sobczak
Adam Sobczak

5 lipca 2026

Budowa niewielkiego domu na uproszczonych zasadach, czyli tego, co potocznie nazywa się dom bez pozwolenia, kusi skróceniem formalności, ale w praktyce najważniejsze są limity metrażu, status działki i komplet dokumentów. Ja patrzę na ten temat przede wszystkim od strony ryzyka: co wolno od razu, co trzeba zgłosić i gdzie jedna nieścisłość potrafi zatrzymać inwestycję. Ten tekst porządkuje przepisy i pokazuje krok po kroku, jak przejść przez procedurę bez zbędnych nerwów.

Najważniejsze zasady, które trzeba znać przed startem

  • Chodzi o wolnostojący dom jednorodzinny do 70 m2 powierzchni zabudowy i maksymalnie 2 kondygnacje.
  • Inwestycja musi służyć własnym potrzebom mieszkaniowym, a to oświadczenie składa się pod rygorem odpowiedzialności karnej.
  • Nie potrzebujesz pozwolenia na budowę, ale nadal potrzebujesz zgłoszenia z projektem i kilku oświadczeń.
  • Przed robotami trzeba jeszcze zawiadomić nadzór budowlany o terminie rozpoczęcia prac.
  • Po zakończeniu budowy zostaje jeszcze zawiadomienie o zakończeniu budowy i dokumenty powykonawcze.

Co obejmuje uproszczona procedura

W praktyce nie chodzi o dowolnie mały budynek, tylko o konkretny typ inwestycji: wolnostojący, nie więcej niż dwukondygnacyjny dom jednorodzinny o powierzchni zabudowy do 70 m2, którego obszar oddziaływania mieści się w całości na działce. Powierzchnia zabudowy to rzut budynku po zewnętrznym obrysie ścian, więc nie wolno jej mylić z powierzchnią użytkową. To ważne rozróżnienie, bo dobrze rozplanowany projekt może dać więcej funkcjonalnej przestrzeni, ale nadal musi mieścić się w limicie zabudowy.

Element Wymóg Co to znaczy w praktyce
Rodzaj budynku Wolnostojący dom jednorodzinny Bliźniak i szeregowiec nie mieszczą się w tym uproszczeniu.
Kondygnacje Najwyżej 2 Projekt trzeba czytać dosłownie, bo każda dodatkowa kondygnacja wyklucza prostszą ścieżkę.
Powierzchnia zabudowy Do 70 m2 Liczy się obrys budynku, nie metraż pokoi.
Cel inwestycji Własne potrzeby mieszkaniowe To nie jest tryb dla inwestycji typowo zarobkowej.
Obszar oddziaływania W całości na działce Jeśli wpływ budynku wykracza poza granice gruntu, procedura może się skomplikować.

Posiadanie innej nieruchomości samo w sobie nie zamyka drogi do tej procedury, ale oświadczenie o własnych potrzebach mieszkaniowych trzeba złożyć uczciwie, a nie „na wszelki wypadek”. Właśnie dlatego zaczynam od definicji, bo tu najłatwiej o błędne założenie, że wystarczy po prostu mniejszy projekt. Dalej wchodzi już praktyka: dokumenty, działka i realne formalności.

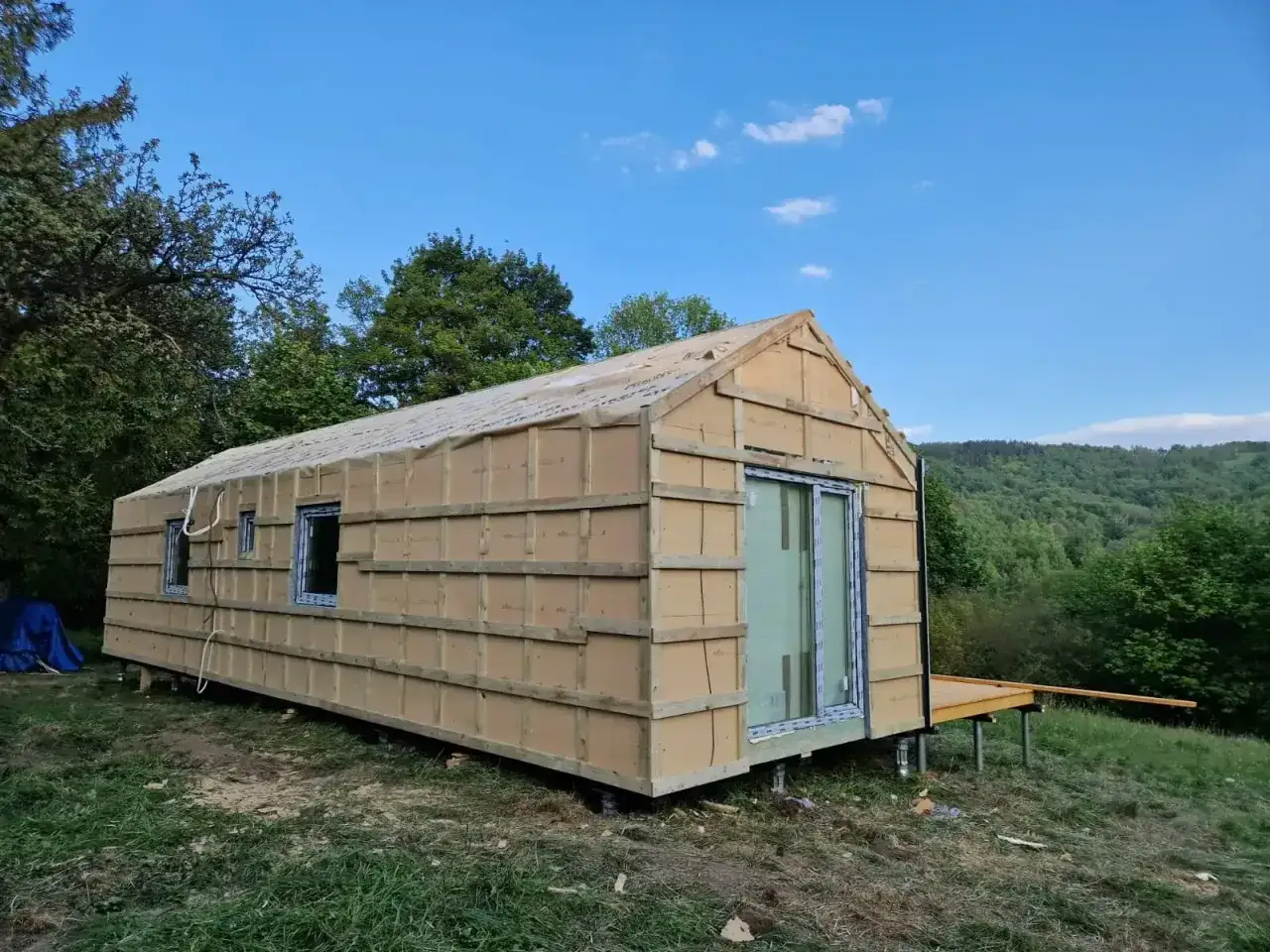

Budowa domu bez pozwolenia w lesie. Konstrukcja z płyt OSB i drewnianymi belkami, z oknami i drzwiami tarasowymi.

Jakie formalności trzeba załatwić przed rozpoczęciem robót

Jeżeli chcesz przejść tę ścieżkę bez zaskoczeń, najlepiej potraktować ją jak krótką, ale konkretną checklistę. Ja zawsze zaczynam od papierów, bo to one decydują, czy budowa ruszy bez sporów z urzędem.

  1. Sprawdź, czy działka jest objęta miejscowym planem zagospodarowania przestrzennego.
  2. Jeśli planu nie ma, przygotuj decyzję o warunkach zabudowy.
  3. Zamów projekt zagospodarowania działki i projekt architektoniczno-budowlany.
  4. Przygotuj oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
  5. Dołącz oświadczenie, że budowa służy zaspokojeniu własnych potrzeb mieszkaniowych.
  6. Jeśli nie ustanawiasz kierownika budowy, dodaj oświadczenie o przejęciu odpowiedzialności za kierowanie budową oraz o kompletności dokumentacji.
  7. Złóż zgłoszenie do właściwego organu administracji architektoniczno-budowlanej, najlepiej przez e-Budownictwo.
  8. Powiadom nadzór budowlany o zamierzonym terminie rozpoczęcia robót.
  9. Rozpocznij budowę po doręczeniu zgłoszenia.

W tej kategorii inwestycji nie czeka się na klasyczne pozwolenie. Ustawodawca wyłączył możliwość sprzeciwu do samego zgłoszenia, więc po doręczeniu dokumentów można ruszać dalej. Warto też pamiętać o jeszcze jednej pułapce: jeśli nie rozpoczniesz robót w terminie wskazanym w zgłoszeniu i miną 3 lata, trzeba złożyć je ponownie. To drobiazg, który potrafi rozbić harmonogram całej budowy.

W dalszej części decydują już warunki na gruncie, bo nawet dobrze przygotowane dokumenty nie pomogą, jeśli działka nie pasuje do zamierzenia. I tu właśnie najczęściej pojawia się pierwsza realna blokada.

Działka i plan miejscowy mogą przesądzić o wszystkim

Ja zaczynam od gruntu, nie od elewacji. To najrozsądniejsza kolejność, bo działka bardzo często przesądza o tym, czy inwestycja w ogóle zmieści się w uproszczonej ścieżce. Najważniejsze są trzy rzeczy: plan miejscowy, ewentualna decyzja WZ i obszar oddziaływania budynku.

Sytuacja działki Co trzeba sprawdzić Co to oznacza dla inwestycji
Jest MPZP Zgodność projektu z planem Jeśli projekt łamie ustalenia planu, budowa nie przejdzie w tej formie.
MPZP nie ma Decyzja o warunkach zabudowy Bez WZ nie warto ruszać dalej; w materiałach urzędowych dla tej procedury wskazuje się 21 dni na jej wydanie.
Grunt rolny klas IV-VI Możliwość uproszczonej realizacji W wielu przypadkach nie trzeba zmieniać przeznaczenia gruntu.
Grunt rolny klas I-III lub leśny Dodatkowe ograniczenia Tu często potrzebne są kolejne decyzje albo inny tryb postępowania.
Obszar oddziaływania wychodzi poza działkę Analiza projektu To może wykluczyć tę uproszczoną drogę albo wymusić zmianę projektu.

Obszar oddziaływania to po prostu zakres wpływu budynku na otoczenie, na przykład w kontekście odległości od granicy działki, dostępu do światła czy wymagań technicznych. Jeśli projektant nie domknie tego tematu na starcie, problem zwykle wraca przy zgłoszeniu. Dlatego zanim zamówię ekipę, najpierw sprawdzam mapę, plan i warunki zabudowy, a dopiero potem resztę.

Nawet jeśli działka się zgadza, część inwestorów przepłaca na innym etapie: rezygnuje z fachowców tam, gdzie oszczędność jest tylko pozorna. To prowadzi prosto do pytania, na czym naprawdę da się zaoszczędzić.

Na czym naprawdę oszczędzasz, a gdzie oszczędność jest pozorna

Brak obowiązku ustanowienia kierownika budowy i prowadzenia dziennika brzmi atrakcyjnie, ale to nie jest darmowy bonus. To po prostu przesunięcie odpowiedzialności na inwestora. Ja traktuję to jako sensowną oszczędność tylko wtedy, gdy ktoś naprawdę umie kontrolować budowę od strony technicznej i organizacyjnej.

Element Czy obowiązkowy Praktyczny komentarz
Kierownik budowy Nie Możesz go ustanowić dobrowolnie, a gdy go nie ma, sam przejmujesz odpowiedzialność za kierowanie budową.
Dziennik budowy Nie Mniej formalności, ale też mniej uporządkowanej dokumentacji w trakcie robót.
Geodezyjna inwentaryzacja powykonawcza Tak To nadal trzeba zrobić po zakończeniu budowy.
Zawiadomienie o rozpoczęciu robót Tak Bez tego nie powinno się wchodzić na plac budowy.
Kontrola zgodności wykonania W praktyce tak Nadzór może sprawdzić budowę w trakcie i po zakończeniu.

Warto zatrudnić fachowca mimo braku obowiązku zwłaszcza wtedy, gdy działka jest trudna, projekt ma nietypowy układ albo nie czujesz się pewnie w czytaniu dokumentacji. Z mojego punktu widzenia to nie jest „nadmiarowa usługa”, tylko zabezpieczenie przed błędami, które później wychodzą najdrożej. Budowa z oszczędzonym kierownikiem bywa tańsza tylko na papierze, a w rzeczywistości kosztuje więcej nerwów i poprawek.

Skoro wiadomo już, gdzie oszczędność ma sens, zostaje druga strona medalu: błędy, które zamieniają uproszczoną procedurę w problem. I właśnie tam najłatwiej wpaść w kłopoty.

Najczęstsze błędy, które kończą się korektą albo samowolą

Najwięcej kłopotów widzę nie przy samym murowaniu, tylko na styku projektu i formalności. To zwykle drobne rzeczy: źle policzona powierzchnia, brak zgodności z planem, brak jednego oświadczenia albo start robót za wcześnie. Każdy z tych błędów potrafi uruchomić lawinę poprawek.

Błąd Skutek Jak temu zapobiec
Mylenie powierzchni zabudowy z użytkową Projekt może wyjść poza limit 70 m2 Sprawdź obrys budynku na etapie koncepcji, nie po gotowym projekcie.
Brak zgodności z MPZP albo WZ Budowa nie przejdzie w tej formule Zweryfikuj dokumenty planistyczne przed złożeniem zgłoszenia.
Niekompletne zgłoszenie Konieczność uzupełnień i opóźnienie startu Przejdź dokumenty punkt po punkcie, zamiast składać je „na szybko”.
Fałszywe oświadczenie o własnych potrzebach mieszkaniowych Ryzyko odpowiedzialności prawnej Składaj tylko takie oświadczenie, które odpowiada rzeczywistemu zamiarowi inwestycyjnemu.
Rozpoczęcie robót przed doręczeniem zgłoszenia Ryzyko samowoli budowlanej Nie wchodź na budowę, dopóki formalnie nie możesz ruszyć.
Brak nowego zgłoszenia po 3 latach bez startu budowy Stare zgłoszenie przestaje wystarczać Kontroluj terminy tak samo dokładnie jak kosztorys.

W praktyce to właśnie tu przegrywa wiele pozornie prostych inwestycji. Dobrze zrobione zgłoszenie oszczędza tygodnie, źle zrobione zamienia się w kosztowne poprawki albo w postępowanie, którego nikt nie chce prowadzić. Jeśli mam wskazać jeden obszar, który naprawdę warto sprawdzić dwa razy, to jest nim właśnie kompletność dokumentów i ich zgodność z projektem.

Na końcu zostaje krótki filtr, który sam zastosowałbym przed zamówieniem projektu i wejściem ekipy na plac budowy. To nie są wielkie rzeczy, ale często decydują o tym, czy inwestycja ruszy gładko.

Co sprawdzić zanim zamówisz projekt i ruszysz z budową

Przed złożeniem papierów zrobiłbym trzy szybkie kontrole. Dzięki nim łatwo odróżnić realnie prostą inwestycję od takiej, która tylko wygląda na prostą.

  • Czy działka ma zgodność z planem miejscowym albo czy da się uzyskać warunki zabudowy bez przeciągania sprawy?
  • Czy projekt mieści się w limicie 70 m2 powierzchni zabudowy, 2 kondygnacji i całego obszaru oddziaływania na działce?
  • Czy mam komplet oświadczeń i wiem, kto faktycznie bierze odpowiedzialność za prowadzenie budowy?
  • Czy pamiętam o zawiadomieniu nadzoru budowlanego i późniejszych dokumentach po zakończeniu robót?

Jeśli te punkty są domknięte, uproszczona procedura naprawdę działa i daje szybki start bez klasycznego pozwolenia. Jeśli któryś z nich się nie zgadza, lepiej poprawić go na papierze niż tłumaczyć się po fakcie przed nadzorem. W budownictwie najdrożej kosztują nie tylko błędy techniczne, ale też zbyt duża pewność siebie na etapie formalności.

FAQ - Najczęstsze pytania

To wolnostojący dom jednorodzinny o powierzchni zabudowy do 70 m2 i maksymalnie dwóch kondygnacjach, przeznaczony na własne potrzeby mieszkaniowe. Budowa wymaga zgłoszenia, ale nie pozwolenia.

Niezbędne są: projekt zagospodarowania działki i architektoniczno-budowlany, oświadczenia o prawie do dysponowania nieruchomością i o własnych potrzebach mieszkaniowych, oraz zgłoszenie do organu administracji.

Nie jest to obowiązkowe, ale brak kierownika oznacza, że inwestor przejmuje pełną odpowiedzialność za kierowanie budową. Warto rozważyć jego zatrudnienie, zwłaszcza przy skomplikowanych projektach.

Częste błędy to mylenie powierzchni zabudowy z użytkową, brak zgodności z MPZP/WZ, niekompletne zgłoszenie, fałszywe oświadczenia lub rozpoczęcie robót przed doręczeniem zgłoszenia.

Tagi
dom bez pozwolenia
dom 70m2 bez pozwolenia
budowa domu bez pozwolenia formalności
Udostępnij artykuł
Autor Adam Sobczak
Adam Sobczak
Jestem Adam Sobczak, doświadczonym analitykiem branżowym z wieloletnim zaangażowaniem w tematykę budownictwa. Od ponad dziesięciu lat zajmuję się badaniem trendów rynkowych oraz analizą innowacji w tej dziedzinie, co pozwoliło mi zdobyć głęboką wiedzę na temat materiałów budowlanych, technologii oraz najlepszych praktyk w branży. Moim celem jest uproszczenie skomplikowanych danych i dostarczenie obiektywnej analizy, która ułatwia czytelnikom zrozumienie dynamicznie zmieniającego się rynku budowlanego. Dążę do tego, aby moje publikacje były zawsze aktualne i oparte na rzetelnych informacjach, co buduje zaufanie wśród moich odbiorców. Wierzę, że dobrze poinformowani klienci i profesjonaliści mogą podejmować lepsze decyzje, dlatego staram się dostarczać treści, które są nie tylko informacyjne, ale także inspirujące.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(1)

MI

MilenaGlow

05.07.2026

Cieszę się, że ktoś w końcu zebrał te wszystkie informacje w jednym miejscu. Zawsze wydawało mi się, że "dom bez pozwolenia" oznacza brak jakichkolwiek formalności, a tu jednak trzeba uważać na sporo rzeczy. Szczególnie to oświadczenie o własnych potrzebach mieszkaniowych pod rygorem odpowiedzialności karnej – to jest bardzo ważne.

Adam Sobczak
06.07.2026

Cieszę się, że artykuł okazał się pomocny! 🙂
