Kosztorys inwestorski - Jak uniknąć błędów i ukrytych kosztów?

Kosztorys inwestorski - Jak uniknąć błędów i ukrytych kosztów?

Dobrze przygotowany budżet budowlany nie zaczyna się od ogólnych widełek, tylko od rozpisania konkretnych robót, materiałów i etapów. Kosztorys inwestorski ma sens wtedy, gdy pomaga porównać oferty na tych samych zasadach i wyłapać pozycje, które później zwykle wracają jako dopłaty. W tym tekście pokazuję, co powinien zawierać, jak powstają liczby, gdzie najczęściej kryją się błędy i jak korzystać z niego przy budowie oraz wykończeniu.

Najważniejsze rzeczy, które warto wiedzieć przed wyceną

  • Rzetelna wycena opiera się na przedmiarze robót, dokumentacji projektowej i aktualnych cenach robocizny, materiałów oraz sprzętu.
  • Największe rozjazdy budżetowe zwykle powodują wykończenie, instalacje, tynki, gładzie, stolarka i transport.
  • W planie finansowym rozsądnie jest zostawić co najmniej 10-15% rezerwy, a przy wykończeniu pod klucz nawet 15-20%.
  • Oferty bez pozycji za odpady, zabezpieczenia, poprawki i logistykę są najczęściej zaniżone.
  • Wycena ma wartość tylko wtedy, gdy da się ją porównać z innymi ofertami na identycznym zakresie prac.

Po co ten dokument jest potrzebny w praktyce

Ja patrzę na taki dokument jak na narzędzie porządkujące decyzje. Samo "budowa będzie kosztować około..." niewiele daje, jeśli nie wiadomo, ile w tej kwocie jest za tynki, instalacje, okładziny, stolarkę, transport i poprawki po ekipach branżowych.

Najczęściej przydaje się w czterech sytuacjach:

  • przed rozpoczęciem budowy domu, większego remontu albo wykończenia mieszkania, żeby sprawdzić, czy budżet jest realny;
  • przy porównywaniu ofert wykonawców, bo sama cena końcowa bez rozbicia pozycji bywa myląca;
  • przy rozmowie z bankiem, inwestorem albo wspólnikiem, gdy trzeba pokazać logikę kosztów, a nie tylko wynik końcowy;
  • po zmianach w projekcie, gdy przesunięcie ściany, inny format płytek albo lepszy standard materiałów potrafią zmienić cały rachunek.

W praktyce to właśnie tu wychodzą różnice między wersją oszczędną, standardową i lepiej wykończoną, dlatego do kolejnego kroku trzeba wejść już z jasnym podziałem dokumentu.

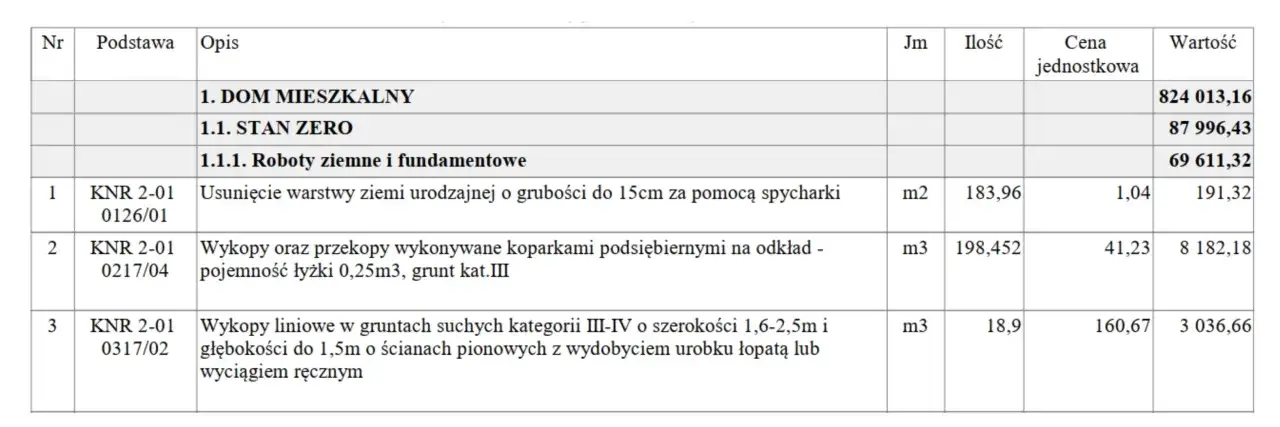

Fragment kosztorysu inwestorskiego: roboty ziemne i fundamentowe dla domu mieszkalnego. Wartość 69 611,32.

Jak wygląda dokument, żeby liczby dało się obronić

W obowiązujących zasadach wycena opiera się na dokumentacji projektowej, specyfikacji technicznej, założeniach wyjściowych i przedmiarze robót. W praktyce oznacza to jedno: bez policzonych ilości nie ma rzetelnej wartości końcowej.

Element Po co jest Co sprawdzić w pierwszej kolejności
Strona tytułowa Identyfikuje inwestycję i autora opracowania Nazwa zadania, lokalizacja, data, wykonawca, wartość robót
Ogólna charakterystyka Opisuje zakres i technologię Metraż, standard, rozwiązania materiałowe, liczba kondygnacji lub pomieszczeń
Przedmiar robót Pokazuje ilości robót podstawowych Czy są policzone m2, m3, mb i sztuki dla każdego etapu
Kalkulacja uproszczona Łączy ilości z cenami jednostkowymi Czy stawki odpowiadają aktualnym cenom rynkowym, a nie starym cennikom
Tabela wartości elementów scalonych Zestawia większe części inwestycji Czy rozdzielono stan surowy, instalacje, wykończenie i zagospodarowanie terenu
Założenia wyjściowe Tłumaczy, co przyjęto do obliczeń Standard materiałów, transport, narzuty, zakres robót dodatkowych

Jeżeli w opracowaniu brakuje rozbicia na roboty przygotowawcze, tynki, gładzie, malowanie czy transport, to nie jest drobny brak - to najczęstsza przyczyna rozjazdu między papierem a realnym rachunkiem. Gdy mam pełny układ pozycji, łatwiej przejść do samej kalkulacji i źródeł cen.

Skąd biorą się ceny i co naprawdę wpływa na wynik

W praktyce wycenę liczy się jako sumę ilości robót i cen jednostkowych, a ceny jednostkowe powinny wynikać z danych rynkowych albo z kalkulacji szczegółowej, jeśli rynek nie daje prostego punktu odniesienia. To ważne, bo na końcu nie płaci się za "opis", tylko za robociznę, materiały, sprzęt, koszty pośrednie i zysk wykonawcy.

Składnik Co oznacza w praktyce Gdzie najczęściej rośnie koszt
Robocizna Stawka ekipy i czas pracy Przy małych metrażach, trudnym terminie i skomplikowanych detalach
Materiały Tynki, kleje, płytki, farby, stolarka, armatura Przy lepszym standardzie, imporcie, wyższym formacie i zmianach jakościowych
Sprzęt i logistyka Rusztowania, transport, wywóz odpadów, podnośniki Przy pracach na wysokości, dużej odległości od składu i ciężkich materiałach
Koszty pośrednie Organizacja budowy, zaplecze, nadzór, koordynacja Przy większych inwestycjach i większej liczbie branż
Zysk i narzuty Marża wykonawcy oraz składniki kalkulacyjne Gdy rynek jest napięty albo zakres jest nietypowy

Przy pracach tynkarskich i wykończeniowych szczególnie ważny jest stan podłoża. Krzywe ściany, dużo narożników, konieczność gruntowania, szpachlowania miejscowego i poprawek po instalacjach potrafią zmienić koszt bardziej niż sama powierzchnia w metrach kwadratowych.

W 2026 roku trzeba jeszcze pamiętać, że ceny nie stoją w miejscu - według GUS, ceny produkcji budowlano-montażowej w marcu 2026 r. były o 4,7% wyższe niż rok wcześniej. Dlatego wycena sprzed kilku miesięcy bywa już raczej punktem orientacyjnym niż twardą podstawą decyzji.

To prowadzi do pytania, ile zapłacisz nie tylko za roboty, ale też za samo przygotowanie rzetelnej kalkulacji.

Ile może kosztować sama wycena i ile trzeba zarezerwować na roboty

Ile płaci się za opracowanie

Na rynku spotyka się proste opracowania za kilkaset złotych, a rozbudowane, wielobranżowe wyceny - zwłaszcza do przetargów lub większych domów - potrafią dojść do około 1000-1500 zł i więcej. Przy rozliczeniu za pozycję spotkałem też model kilku złotych za pozycję, ale taki cennik ma sens tylko wtedy, gdy dokumentacja jest naprawdę uporządkowana.

Ja nie kupowałbym najtańszej usługi bez sprawdzenia, czy autor rozumie układ robót, bo oszczędność 200 zł potrafi wrócić jako wielotysięczna dopłata na etapie realizacji.

Przeczytaj również: Jak wygląda kompostownik? Poznaj jego różne kształty i materiały

Jaki bufor zostawić na budowę i wykończenie

W praktyce planuję 10-15% rezerwy na standardową budowę i przynajmniej 15-20%, jeśli w grę wchodzi wykończenie pod klucz, łazienki, kuchnia albo zabudowy stolarskie. To nie jest "zapas na wszystko", tylko bezpiecznik na zmiany materiałowe, poprawki i prace, które zawsze wychodzą w trakcie.

Obszar Dlaczego koszt często rośnie Sensowna rezerwa
Łazienka i kuchnia Dużo instalacji, armatury i detali montażowych 15-20%
Tynki, gładzie, malowanie Zależność od jakości podłoża i liczby poprawek 10-15%
Podłogi i drzwi Różne standardy materiałów i montażu 10-15%
Zabudowy stolarskie Indywidualne projekty i dopasowanie do wnętrza 15-25%

Jeśli chodzi o wykończenie mieszkania, to w 2026 roku orientacyjny budżet bardzo często ląduje w przedziale 1800-3500 zł/m² przy standardzie ekonomicznym i średnim, a przy lepszym standardzie albo większej liczbie zabudów łatwo przekroczyć ten pułap. Im wyższy standard, tym mniej sensu ma liczenie "na styk".

Po takim buforze czas przejść do błędów, które zaniżają koszty jeszcze zanim pojawi się pierwsza faktura.

Najczęstsze błędy, które zaniżają budżet już na starcie

  • Brak transportu, zabezpieczeń i wywozu odpadów. Na papierze to mały dodatek, w praktyce potrafi zjeść kilka procent budżetu, zwłaszcza przy ciężkich materiałach i większych ilościach gruzu.
  • Zbyt ogólny opis standardu. "Wykończenie średnie" niczego nie wyjaśnia, jeśli nie wiadomo, jakie są płytki, farby, podłogi, drzwi i zabudowy.
  • Pominięcie robót przygotowawczych. Przy tynkach, gładziach i malowaniu łatwo zapomnieć o gruntowaniu, szpachlowaniu miejscowym, poprawkach po instalacjach i szlifowaniu.
  • Mieszanie kwot netto i brutto. Jeżeli jedna oferta jest liczona bez VAT, a druga z VAT, porównanie robi się pozorne i prowadzi do złych decyzji.
  • Nieaktualne stawki. W branży, w której ceny materiałów i robocizny zmieniają się co kilka miesięcy, stara wycena szybko traci wartość.
  • Brak osobnej wyceny robót dodatkowych. Demontaże, poprawki po instalacjach, wzmocnienia pod ciężkie elementy i zmiany w trakcie budowy powinny mieć własną pozycję, a nie być "gdzieś w środku".

Jeżeli ktoś pomija te pozycje, zwykle nie robi tego przez złą wolę, tylko przez pośpiech. Tyle że dla inwestora efekt jest ten sam: budżet wygląda ładnie tylko do momentu, gdy zaczynają się realne zamówienia.

Gdy już wiesz, co najczęściej zaniża koszt, warto zobaczyć, jak porównywać same oferty, żeby nie wybrać tylko najniższej liczby na końcu arkusza.

Jak porównywać oferty bez wpadania w pułapkę najniższej ceny

Tu zawsze zaczynam od jednego pytania: czy porównuję identyczny zakres prac? Jeśli jedna oferta zakłada tynki gipsowe, a druga cementowo-wapienne, to nie jest drobna różnica technologiczna, tylko inny czas schnięcia, inny standard przygotowania podłoża i inny koszt poprawek.

Rodzaj dokumentu Kto go zwykle przygotowuje Do czego służy
Wycena inwestorska Inwestor albo kosztorysant Ustala budżet i punkt odniesienia
Oferta wykonawcy Firma realizująca roboty Pokazuje cenę, za którą ekipa chce wykonać zakres
Rozliczenie powykonawcze Po zakończeniu robót Pokazuje faktycznie wykonany i odebrany zakres
Wycena ślepa Przed przetargiem lub porównaniem ofert Ułatwia porównanie cen bez narzucania stawek wykonawcy

Ja zawsze sprawdzam, czy identyczne są: ilości, materiał, zakres prac dodatkowych, odpady, transport, sprzątanie i gwarancja. Jeśli te elementy różnią się choćby częściowo, porównanie cen końcowych traci sens.

Najlepsze oferty nie są te najtańsze, tylko te, w których zakres jest czytelny i nie trzeba dopłacać po drodze za to, co powinno być policzone od początku. Z tego już prosta droga do ostatniego kroku, czyli zabezpieczenia budżetu przed zmianami w trakcie robót.

Co sprawdzam jeszcze przed startem robót, żeby budżet nie rozjechał się po tygodniu

Najlepiej działa prosta zasada: każda zmiana projektu powinna od razu dostać swoją cenę. Jeśli przesuwasz ściankę, zmieniasz format płytek, wybierasz inną grubość tynku albo dokładane są dodatkowe punkty elektryczne, budżet trzeba przeliczyć od nowa, a nie "dopisać później".

  • sprawdź aktualne ilości z obmiaru, nie tylko z projektu;
  • oddziel roboty podstawowe od dodatkowych;
  • zapisz standard materiałów i marki, jeśli mają znaczenie;
  • dolicz transport, odpady, zabezpieczenia i poprawki;
  • ustal, kto płaci za prace po poprawkach instalacyjnych;
  • ustaw bufor i termin ważności wyceny.

Dobrze przygotowany budżet nie eliminuje niespodzianek, ale sprawia, że są policzalne. I właśnie o to chodzi: żeby koszt budowy albo wykończenia był decyzją, a nie zaskoczeniem po kilku tygodniach prac.

FAQ - Najczęstsze pytania

To dokument określający przewidywane koszty robót. Pomaga realnie ocenić budżet, porównać oferty wykonawców na tych samych zasadach i uniknąć niespodziewanych dopłat w trakcie realizacji inwestycji lub wykończenia mieszkania.

Najczęstsze błędy to pomijanie kosztów transportu i wywozu odpadów, brak uwzględnienia prac przygotowawczych oraz stosowanie nieaktualnych stawek. Problemem jest też zbyt ogólny opis standardu wykończenia i materiałów.

Przy standardowej budowie warto założyć 10-15% rezerwy. W przypadku wykończenia pod klucz, łazienek czy kuchni, bezpieczniej jest zabezpieczyć 15-20% budżetu na nieprzewidziane zmiany, poprawki i wahania cen rynkowych.

Należy sprawdzić, czy oferty obejmują identyczny zakres prac, ilości i standard materiałów. Ważne jest zweryfikowanie, czy uwzględniono koszty dodatkowe, takie jak logistyka, sprzątanie i zabezpieczenia, a nie tylko samą cenę końcową.

Tagi
kosztorys inwestorski
co powinien zawierać kosztorys inwestorski
kosztorys inwestorski budowy domu
wycena robót budowlanych i wykończeniowych
jak porównać oferty wykonawców
Udostępnij artykuł
Autor Konstanty Kwiatkowski
Konstanty Kwiatkowski
Jestem Konstanty Kwiatkowski, a od ponad dziesięciu lat zajmuję się analizą rynku budownictwa. Moje doświadczenie obejmuje szeroki zakres tematów, od nowoczesnych technologii budowlanych po zrównoważony rozwój w branży. Jako doświadczony twórca treści, staram się upraszczać złożone dane i dostarczać czytelnikom rzetelne oraz obiektywne analizy. Moja specjalizacja koncentruje się na innowacjach w budownictwie oraz na wpływie regulacji prawnych na sektor. Dzięki temu mogę dostarczać wartościowe informacje, które pomagają zrozumieć dynamicznie zmieniające się otoczenie branżowe. Moim celem jest zapewnienie czytelnikom aktualnych i wiarygodnych treści, które wspierają ich w podejmowaniu świadomych decyzji w zakresie budownictwa.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
