Magazyn energii 2026 - Dotacje, formalności i dobór pojemności

Magazyn energii 2026 - Dotacje, formalności i dobór pojemności
Autor Adam Sobczak
Adam Sobczak

26 lipca 2026

Domowy magazyn energii ma sens wtedy, gdy łączy trzy rzeczy: dobrą dotację, sensowny dobór pojemności i prostą ścieżkę formalną. W 2026 sytuacja w Polsce jest dynamiczna, bo część naborów już się zamknęła, a kolejne są dopiero planowane, więc łatwo oprzeć decyzję na nieaktualnych informacjach. Poniżej rozkładam temat na praktyczne części: aktualne wsparcie, warunki, formalności budowlane i najczęstsze pułapki przy montażu.

Najważniejsze fakty o dopłatach do domowych magazynów energii

  • Na 3 lipca 2026 nie ma otwartego ogólnopolskiego naboru na domowe magazyny energii, ale kolejny jest planowany na III kwartał 2026.
  • Ostatni nabór w programie KPO został zamknięty 19 czerwca 2026 i działał jako refundacja kosztów już poniesionych.
  • Typowy mały magazyn do 30 kWh zwykle nie wymaga pozwolenia ani zgłoszenia, ale większe systemy wchodzą już w tryb zgłoszenia albo pozwolenia.
  • W aktualnym wsparciu z 2026 roku bateria musiała mieć co najmniej 2 kWh, a w planowanym programie z Funduszu Modernizacyjnego minimalny próg ma wynosić 12 kWh.
  • Jeśli fotowoltaika ma ponad 6,5 kW, wchodzą dodatkowe wymogi przeciwpożarowe i zawiadomienie PSP.
  • Wniosek bez faktur, potwierdzeń płatności i dokumentów OSD zwykle zatrzymuje się na etapie formalnym.

Jak dziś wygląda wsparcie dla domowego magazynu energii

Jeśli patrzę na rynek dotacji z perspektywy lipca 2026, widzę trzy warstwy: zakończony Mój Prąd 6.0, zamknięty nabór KPO w programie „Dofinansowanie przydomowych magazynów energii - Część 1” oraz program Funduszu Modernizacyjnego, który ma wejść później. To ważne, bo w materiałach sprzedażowych i starych poradnikach te rzeczy bywają wrzucane do jednego worka, a warunki są zupełnie różne.

Mechanizm Status w lipcu 2026 Kto mógł lub ma skorzystać Najważniejsze liczby Co to oznacza w praktyce
KPO, część 1 zamknięty 19.06.2026 prosumenci rozliczający się w net-billingu, z mikroinstalacją przyłączoną do sieci OSD magazyn energii od 2 kWh, do 50% kosztów kwalifikowanych, maks. 16 000 zł dla baterii, PV 2-20 kW do 7 000 zł, magazyn ciepła do 5 000 zł to była refundacja inwestycji już zrealizowanych, a nie dopłata „na start”

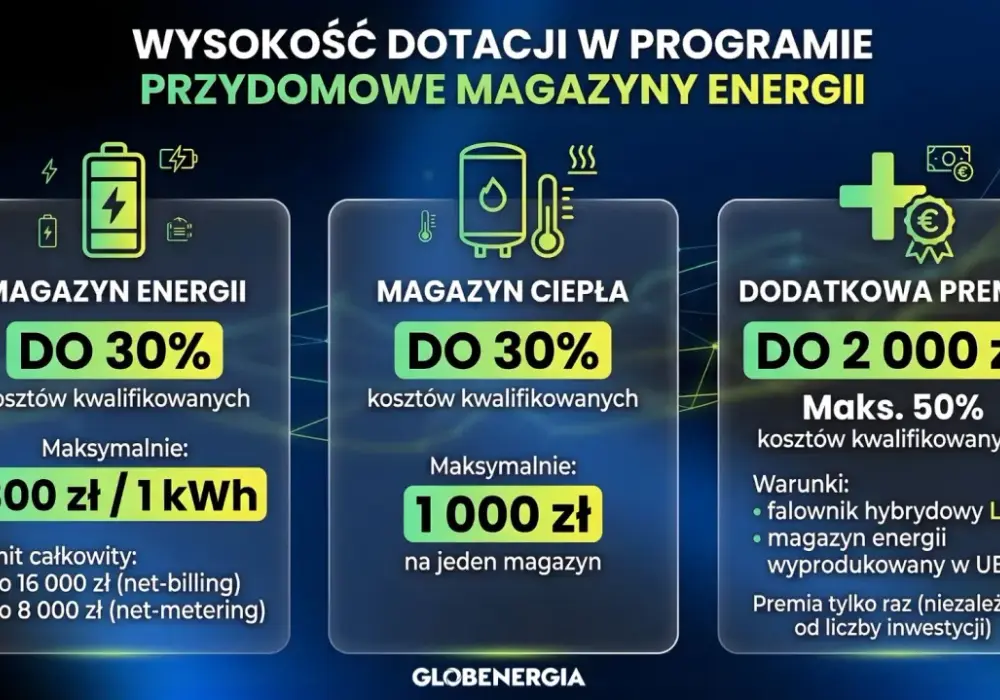

Fundusz Modernizacyjny, program przydomowych magazynów energii planowany na III kwartał 2026 prosumenci z mikroinstalacją OZE i systemem zarządzania energią magazyn energii od 12 kWh, do 30% kosztów kwalifikowanych, magazyn ciepła od 150 dm³ to projekt programu, więc szczegóły mogą się jeszcze zmienić

W praktyce oznacza to jedno: jeśli ktoś dziś chce kupić magazyn energii tylko „pod dotację”, powinien najpierw sprawdzić, czy jego inwestycja mieści się w aktualnym oknie czasowym, a dopiero potem podpisywać umowę. Mój Prąd 6.0 zakończył się we wrześniu 2025, więc stare zasady z tamtej edycji są już tylko archiwum. Kiedy wiem już, które programy są realne, przechodzę do pytania o warunki wejścia, bo to one najczęściej decydują, czy w ogóle ma sens składanie wniosku.

Kto ma największą szansę na wsparcie

W obecnym przejściowym naborze z KPO wsparcie było kierowane do prosumentów, czyli osób fizycznych produkujących energię na własne potrzeby i rozliczających się z siecią w systemie net-billing. Program nie obejmował instalacji off-grid, a inwestycja musiała być już zakończona przed złożeniem wniosku. W projekcie programu finansowanego z Funduszu Modernizacyjnego pojawia się dodatkowy warunek praktyczny: magazyn ma współpracować z systemem zarządzania energią i mieć funkcję pracy wyspowej, czyli możliwość działania podczas lokalnej awarii sieci.

  • Prosumenci mają największą szansę na pozytywne przejście oceny, bo program jest budowany właśnie pod gospodarstwa domowe z własną produkcją prądu.
  • Net-billing to system wartościowego rozliczania energii, w którym autokonsumpcja staje się bardziej opłacalna niż oddawanie wszystkiego do sieci.
  • Mikroinstalacja podłączona do sieci jest kluczowa, bo programy nie były projektowane dla instalacji całkowicie odizolowanych od OSD.
  • System zarządzania energią HEMS/EMS, czyli automatyka sterująca ładowaniem i zużyciem energii, będzie coraz ważniejszy w kolejnych programach.
  • Praca wyspowa oznacza, że instalacja może podtrzymać zasilanie w domu także wtedy, gdy sieć publiczna ma przerwę.

Jeżeli ktoś ma zwykły dom jednorodzinny z fotowoltaiką na dachu, to często spełnia bazowe warunki, ale odpada na szczegółach: brak właściwej umowy, zły termin przyłączenia albo magazyn kupiony poza okresem kwalifikowalności. Z punktu widzenia dotacji nie ma nic gorszego niż dobra instalacja i zły papier, dlatego teraz przechodzę do przepisów budowlanych, bo w 2026 to właśnie one robią największą różnicę.

Schemat instalacji fotowoltaicznej: panel, kontroler, akumulator (magazyn energii dofinansowanie), falownik, licznik i gniazdko.

Jakie formalności budowlane trzeba sprawdzić przed montażem

Tu najważniejsze jest rozróżnienie dwóch rzeczy: pojemności magazynu, liczonej w kWh, oraz miejsca montażu. Prawo budowlane w 2026 rozróżnia instalacje małe i większe, a przy magazynach energii szczególnie pilnuje bezpieczeństwa pożarowego. W praktyce najpierw sprawdzam, czy urządzenie będzie stało poza budynkiem, czy wewnątrz, a dopiero potem patrzę na progi pojemności.

Rodzaj montażu Pojemność magazynu Co trzeba zrobić Uwagi praktyczne
Poza budynkiem do 30 kWh brak obowiązku zgłoszenia i pozwolenia na budowę to najprostszy wariant dla małych domowych baterii
Poza budynkiem 30-300 kWh zgłoszenie budowy, dokumentacja techniczna i projekt uzgodnione przeciwpożarowo, zawiadomienie PSP o zakończeniu budowy i rozpoczęciu użytkowania tu formalności rosną szybko, więc warto mieć projektanta i instalatora z doświadczeniem
Poza budynkiem 300-2000 kWh jak wyżej, plus plan lokalizacji magazynu z danymi ważnymi dla ratowników to już poziom zdecydowanie ponad dom jednorodzinny
Poza budynkiem powyżej 2000 kWh pozwolenie na budowę typowe raczej dla większych obiektów niż dla domu
W budynku 30-300 kWh zgłoszenie budowy, dokumentacja techniczna uzgodniona przeciwpożarowo, zawiadomienie PSP po zakończeniu to próg, przy którym bezpieczeństwo pożarowe trzeba potraktować bardzo serio
W budynku powyżej 300 kWh pozwolenie na budowę dla domu jednorodzinnego to już zwykle skala poza standardem

Do tego dochodzi jeszcze fotowoltaika, jeśli magazyn jest z nią połączony. Przy instalacji PV o mocy zainstalowanej większej niż 6,5 kW trzeba uzgodnić projekt z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych i zawiadomić Państwową Straż Pożarną po zakończeniu montażu. W praktyce oznacza to, że przy większym zestawie PV + bateria nie kupuję sprzętu „na oko”, tylko sprawdzam komplet dokumentów jeszcze przed podpisaniem umowy.

Jeśli działka leży na terenie zabytkowym, objętym dodatkowymi ograniczeniami planistycznymi albo budowa wymaga odrębnych uzgodnień lokalnych, formalności mogą się skomplikować. W razie wątpliwości lepiej od razu zapytać właściwy organ administracji architektoniczno-budowlanej niż dowiadywać się po montażu, że trzeba coś poprawiać. Kiedy formalności są uporządkowane, przechodzę do dokumentów do wniosku, bo to one decydują o tempie refundacji.

Jak przygotować dokumenty do wniosku

W dotacjach na magazyny energii najczęściej przegrywa nie technika, tylko papier. Sama instalacja może być dobra, ale jeśli brakuje jednego zaświadczenia albo faktura nie jest opłacona w wymagany sposób, wniosek potrafi utknąć na etapie formalnym. Dlatego zawsze rozbijam przygotowanie dokumentów na prostą listę i zbieram wszystko jeszcze przed wysłaniem formularza.

  • Faktury VAT lub imienne paragony za zakup i montaż instalacji oraz magazynu energii.
  • Potwierdzenia zapłaty w pełnej kwocie, najlepiej przelewem albo dokumentem wskazującym dokładną płatność.
  • Zaświadczenie lub dokument z OSD potwierdzający przyłączenie mikroinstalacji albo zgłoszenie magazynu do operatora.
  • Karta katalogowa lub specyfikacja techniczna magazynu energii.
  • Protokół odbioru montażu lub oświadczenie o samodzielnym montażu, jeśli program to dopuszcza.
  • Numer konta bankowego wnioskodawcy, bo wypłata trafia na rachunek wskazany we wniosku.
  • Pełnomocnictwo, jeśli wniosek składa ktoś inny niż właściciel inwestycji.

W obecnym programie KPO wnioski były składane elektronicznie przez GWD, a koszt VAT nie był kosztem kwalifikowanym, więc dotacja nie obejmowała całej kwoty z faktury. To ważny detal, bo przy dużej instalacji różnica między ceną brutto a netto potrafi być odczuwalna. Ja zawsze patrzę na to jeszcze przed rozmową z wykonawcą, bo późniejsze poprawki są zwykle droższe niż kilkanaście minut sprawdzenia dokumentów.

Mając dokumenty pod kontrolą, można już sensownie policzyć samą pojemność magazynu, bo dopiero wtedy widać, czy dotacja naprawdę wspiera inwestycję, czy tylko zachęca do przewymiarowania zestawu. To prowadzi mnie do najpraktyczniejszej części całego tematu, czyli doboru wielkości baterii.

Jak dobrać pojemność, żeby dotacja nie skusiła do przepłacenia

Nie kupuję magazynu energii dlatego, że jest dopłata. Kupuję go wtedy, gdy wiem, ile energii zużywam wieczorem, jak pracuje moja fotowoltaika i czy bateria ma realnie obniżyć pobór z sieci. W domach jednorodzinnych największy sens mają zwykle zestawy w przedziale 5-15 kWh, bo to właśnie tam najłatwiej zgrać koszt, zużycie i korzyść z autokonsumpcji.

Pojemność Dla kogo Co daje Jak ja to oceniam
5-8 kWh mały dom, umiarkowane zużycie, PV na poziomie kilku kW lepsze wykorzystanie nadwyżek z dnia na wieczór często najlepszy punkt startowy, jeśli dom nie ma pompy ciepła ani ładowarki EV
10-15 kWh rodzina z większym zużyciem, PV 5-10 kW, czasem pompa ciepła wyraźnie większa autokonsumpcja i stabilniejsza praca domu po zachodzie słońca to najczęściej rozsądny kompromis między ceną a efektem
12 kWh i więcej inwestor planujący skorzystać z przyszłego programu Funduszu Modernizacyjnego spełnienie minimalnego progu projektu programu i lepsze przygotowanie pod większe zużycie warto tylko wtedy, gdy rzeczywiście będzie na czym tę pojemność „nakarmić”
powyżej 30 kWh większy dom, obiekt z wysokim poborem lub system bardziej rozbudowany duży bufor energii i potencjalnie większa niezależność tu formalności i koszt rosną na tyle, że trzeba bardzo dobrze policzyć opłacalność

Najczęstszy błąd widzę wtedy, gdy ktoś patrzy wyłącznie na wysokość dotacji i wybiera baterię większą, niż wynika to z realnego profilu zużycia. Taka bateria ładuje się rzadziej, a kapitał stoi bez ruchu. Zdecydowanie lepiej jest dobrać system do domu, a nie dom do katalogu producenta. Na koniec zostaje już tylko praktyczna checklista przed podpisaniem umowy, bo właśnie tam zwykle chowają się najdroższe niespodzianki.

Zanim podpiszesz umowę, sprawdź te cztery rzeczy

  • Poproś o zapis, kto bierze odpowiedzialność za dokumenty do OSD i do wniosku o dofinansowanie.
  • Sprawdź, czy magazyn da się rozbudować bez wymiany całego systemu, jeśli zużycie prądu wzrośnie.
  • Ustal, czy instalator zapewnia zgodność z wymaganiami przeciwpożarowymi i gdzie dokładnie urządzenie będzie zamontowane.
  • Przeczytaj warunki gwarancji, zwłaszcza dotyczące pojemności, liczby cykli i serwisu w Polsce.

Gdybym miał skrócić cały temat do jednego zdania, powiedziałbym tak: dziś najrozsądniej planuje się magazyn energii razem z PV, a nie jako osobny gadżet do rachunków. W 2026 liczą się trzy rzeczy naraz: aktualny nabór, poprawny próg formalny i urządzenie dobrane do realnego zużycia domu. Kto to dobrze policzy, ten korzysta z dotacji bez nerwowego prostowania papierów po montażu.

FAQ - Najczęstsze pytania

Na lipiec 2026 nie ma otwartego ogólnopolskiego naboru. Ostatni program KPO zakończył się 19 czerwca 2026, a kolejny z Funduszu Modernizacyjnego jest planowany na III kwartał 2026. Warto śledzić aktualne informacje, aby nie przegapić kolejnych możliwości.

Największe szanse mają prosumenci rozliczający się w net-billingu, posiadający mikroinstalację podłączoną do sieci. W przyszłych programach kluczowe będą także system zarządzania energią (HEMS/EMS) oraz funkcja pracy wyspowej magazynu.

Nie. Małe magazyny do 30 kWh montowane poza budynkiem zazwyczaj nie wymagają zgłoszenia. Większe pojemności (powyżej 30 kWh) lub montaż w budynku wiążą się z koniecznością zgłoszenia budowy lub uzyskania pozwolenia, często z uzgodnieniami przeciwpożarowymi.

Pojemność należy dobrać do realnego zużycia energii w domu i mocy fotowoltaiki, a nie tylko pod kątem dotacji. Najczęściej sensowne są zestawy 5-15 kWh. Zbyt duży magazyn to niepotrzebny koszt i niewykorzystany potencjał.

Zazwyczaj potrzebne są: faktury VAT/paragony za zakup i montaż, potwierdzenia zapłaty, dokument z OSD o przyłączeniu mikroinstalacji, karta katalogowa magazynu, protokół odbioru montażu oraz numer konta bankowego wnioskodawcy.

Tagi
magazyn energii dofinansowanie
dofinansowanie magazynu energii
magazyn energii do fotowoltaiki
magazyn energii do domu
Udostępnij artykuł
Autor Adam Sobczak
Adam Sobczak
Nazywam się Adam Sobczak i od dziewięciu lat zajmuję się budownictwem. Moje zainteresowanie tą dziedziną zaczęło się, gdy jako młody chłopak obserwowałem, jak budowane są różne konstrukcje w mojej okolicy. Fascynuje mnie nie tylko sam proces budowy, ale także techniki i materiały, które sprawiają, że nasze domy są bezpieczne i funkcjonalne. W swoich tekstach staram się przybliżać czytelnikom różnorodne aspekty budownictwa, od najnowszych trendów po praktyczne porady dotyczące remontów. W swojej pracy kładę duży nacisk na rzetelność informacji, dlatego zawsze dokładnie sprawdzam źródła i porównuję różne dane. Lubię upraszczać skomplikowane zagadnienia, aby były zrozumiałe dla każdego, niezależnie od poziomu wiedzy. Moim celem jest dostarczanie użytecznych, aktualnych i przystępnych informacji, które pomogą moim czytelnikom w podejmowaniu świadomych decyzji związanych z budownictwem.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
