Przy budowie domu, hali albo większej przebudowie to właśnie formalności najczęściej decydują o tym, kiedy realnie ruszą roboty. Poniżej rozkładam na czynniki pierwsze, kiedy potrzebne jest pozwolenie na budowę, jakie dokumenty trzeba przygotować, ile trwa procedura i co zrobić, żeby nie utknąć na etapie urzędu. Dorzucam też praktyczne uwagi o WZ, terminach, kosztach i błędach, które w 2026 roku nadal potrafią zatrzymać inwestycję na długie tygodnie.
Najważniejsze rzeczy, które trzeba wiedzieć przed złożeniem wniosku
- Pierwszy filtr to MPZP albo decyzja o warunkach zabudowy, bo bez tego projekt może nie przejść.
- Do wniosku zwykle potrzebujesz projektu budowlanego, oświadczenia o prawie do dysponowania nieruchomością i ewentualnych uzgodnień branżowych.
- Decyzja o pozwoleniu na budowę ma ustawowy termin rozpatrzenia, ale braki formalne potrafią ten czas wydłużyć.
- Budowy nie zaczyna się po samym złożeniu wniosku ani po samym zatwierdzeniu projektu, tylko po ostatecznej decyzji i spełnieniu obowiązków przedstartowych.
- Najczęstsze koszty to nie sama decyzja, tylko projekt, mapy, uzgodnienia i ewentualny pełnomocnik.
- Po decyzji trzeba pilnować 3-letniego terminu ważności i uważać na istotne zmiany projektu.
Kiedy potrzebne jest pozwolenie, a kiedy wystarczy zgłoszenie
Ja zawsze zaczynam od tej granicy, bo właśnie tu inwestorzy popełniają najdroższe błędy. Nie każda budowa wymaga pełnej decyzji administracyjnej, ale jeśli obiekt jest większy, bardziej skomplikowany albo wykracza poza katalog robót możliwych na zgłoszenie, pozwolenie będzie konieczne. W praktyce oznacza to, że trzeba najpierw sprawdzić rodzaj inwestycji, a dopiero potem dobierać procedurę.
| Sytuacja | Co zwykle robisz | Na co uważać |
|---|---|---|
| Działka objęta MPZP | Sprawdzasz zgodność projektu z planem i wybierasz właściwą procedurę | Plan może ograniczać wysokość, linię zabudowy, dach, funkcję obiektu lub intensywność zabudowy |
| Brak MPZP | Najczęściej potrzebujesz decyzji o warunkach zabudowy przed pozwoleniem | Bez WZ nie da się sensownie domknąć kolejnego etapu dla wielu inwestycji |
| Roboty o mniejszej skali | Czasem wystarczy zgłoszenie | Nie zakładaj tego automatycznie, bo różnica między zgłoszeniem a pozwoleniem bywa bardzo cienka |
| Większy obiekt, nadbudowa, rozbudowa, hala, obiekt techniczny | Najczęściej wchodzisz w pełną procedurę pozwolenia | Tu najłatwiej o samowolę, jeśli ktoś zbyt optymistycznie oceni formalności |
W 2026 roku dochodzi jeszcze jeden ważny filtr planistyczny. Ministerstwo Rozwoju i Technologii wskazuje, że po 1 września 2026 r. w gminie bez planu ogólnego wydawanie nowych decyzji WZ będzie co do zasady możliwe tylko dla postępowań wszczętych wcześniej, więc z analizą działki nie warto czekać do ostatniej chwili. To właśnie od sprawdzenia planu albo WZ przechodzę potem do dokumentów, bo bez nich nawet dobry projekt nie ruszy dalej.

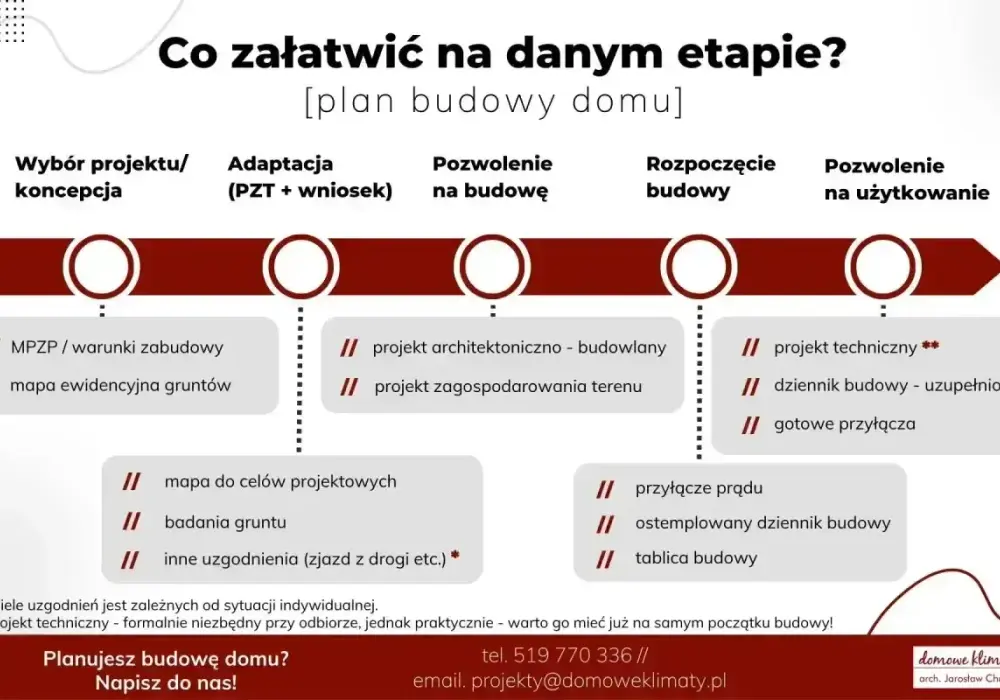

Jakie dokumenty trzeba przygotować

W praktyce dokumentacja jest ważniejsza niż sam formularz. Jak przypomina GUNB, do wniosku trzeba dołączyć przede wszystkim projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a także oświadczenie o prawie do dysponowania nieruchomością na cele budowlane. Przy części inwestycji dochodzą jeszcze opinie, uzgodnienia, pozwolenia i inne załączniki wynikające z odrębnych przepisów.
| Dokument | Kiedy jest potrzebny | Praktyczna uwaga |
|---|---|---|
| Wniosek PB-1 | Zawsze | To podstawowy formularz całej procedury |
| Projekt zagospodarowania działki lub terenu | Zawsze przy pozwoleniu | Pokazuje, jak obiekt wpisuje się w działkę, dojazd, usytuowanie i uzbrojenie |
| Projekt architektoniczno-budowlany | Zawsze przy pozwoleniu | To część, na której urząd naprawdę opiera ocenę inwestycji |
| Oświadczenie o prawie do dysponowania nieruchomością | Zawsze | Jeśli działka ma kilku współwłaścicieli, potrzebna jest zgoda wszystkich |
| Decyzja WZ | Gdy jest wymagana przez stan planistyczny działki | Jeśli nie ma MPZP, to często właśnie ten dokument otwiera drogę do pozwolenia |
| Opinie i uzgodnienia branżowe | W zależności od inwestycji | Chodzi m.in. o sytuacje z ochroną środowiska, drogami, zabytkami albo sieciami |
| Pełnomocnictwo | Gdy działa pełnomocnik | Dopełnienie formalności wymaga zwykle opłaty skarbowej 17 zł |
Ważny detal: dokumenty projektowe mogą być składane w wersji papierowej albo elektronicznej, ale w wersji online muszą być podpisane zgodnie z wymaganiami systemu, a przy większej liczbie inwestorów każdy składa własne oświadczenie. Przy współwłasności nie warto iść na skróty, bo brak zgody jednego współwłaściciela potrafi zatrzymać sprawę szybciej niż błąd w projekcie. Następny krok to już sam przebieg postępowania i sposób złożenia wniosku.
Jak przebiega procedura krok po kroku
Najbardziej praktycznie wygląda to tak: najpierw weryfikuję plan miejscowy albo WZ, potem kompletuję projekt i załączniki, a dopiero na końcu składam wniosek. Dziś można to zrobić klasycznie w urzędzie albo online przez e-Budownictwo, a przy wersji elektronicznej korespondencja może iść na adres do doręczeń elektronicznych, jeśli go używasz.
- Sprawdzasz, czy działka ma MPZP, a jeśli nie, czy potrzebujesz WZ.
- Przygotowujesz projekt i komplet załączników.
- Składasz wniosek do właściwego organu administracji architektoniczno-budowlanej.
- Urząd sprawdza kompletność i zgodność dokumentów.
- Jeśli są braki, dostajesz wezwanie do uzupełnienia.
- Po wydaniu decyzji czekasz, aż stanie się ostateczna, i dopiero wtedy zaczynasz roboty.
To ważne rozróżnienie: sama decyzja nie oznacza jeszcze zielonego światła na wejście ekipy na teren budowy. Roboty można rozpocząć dopiero po uzyskaniu ostatecznej decyzji o pozwoleniu na budowę. W praktyce, zwłaszcza na większych inwestycjach, warto od razu przygotować też zawiadomienie o zamierzonym terminie rozpoczęcia robót i dane kierownika budowy, żeby nie tracić czasu między papierami a faktycznym startem. Z tego płynnie przechodzimy do terminów i pieniędzy, bo to zwykle drugie pytanie inwestora.
Ile to trwa i ile kosztuje
Na papierze procedura ma konkretne ramy, ale realny czas zależy od jakości dokumentów i tego, czy urząd musi wzywać do uzupełnień. Ustawowy termin dla decyzji o pozwoleniu na budowę to 65 dni od złożenia wniosku, przy czym nie wszystkie okresy liczą się do tego limitu. Jeśli organ się spóźnia, organ wyższego stopnia może nałożyć karę 500 zł za każdy dzień zwłoki.
| Element | Typowa wartość | Co to oznacza w praktyce |
|---|---|---|
| Termin rozpatrzenia wniosku | Do 65 dni | To nie jest czas gwarantowany co do dnia, bo braki formalne wydłużają sprawę |
| Odwołanie od decyzji | 14 dni | Liczone od doręczenia decyzji |
| Opłata skarbowa za budownictwo mieszkaniowe | Zwykle 0 zł | Najczęściej nie płaci się samej opłaty za wydanie decyzji dla budynków mieszkalnych |
| Pełnomocnictwo | 17 zł | Opłata dotyczy złożenia pełnomocnictwa w sprawie administracyjnej |
| Ważność decyzji | 3 lata | Pozwolenie wygasa, jeśli budowa nie ruszy w tym czasie albo zostanie przerwana na dłużej niż 3 lata |
Największe koszty nie siedzą jednak w samej decyzji. Płaci się za projekt, mapę, opinie specjalistyczne, czasem za warunki techniczne przyłączeń albo dodatkowe uzgodnienia. Dla inwestora to oznacza prostą rzecz: warto policzyć całą ścieżkę formalną, a nie tylko opłatę urzędową. Od strony budżetu najważniejsze jest to, żeby nie robić projektu na ślepo, bo późniejsze poprawki są droższe niż rzetelne przygotowanie dokumentacji od początku. Teraz przejdę do błędów, które najczęściej wywracają cały harmonogram.
Najczęstsze błędy, które zatrzymują inwestycję
W praktyce problemem rzadko jest sam urząd. Zwykle kłopot zaczyna się dużo wcześniej, gdy ktoś zakłada, że „to pewnie przejdzie”, zamiast sprawdzić dokumenty i warunki zabudowy z chirurgiczną dokładnością. Najczęściej widzę pięć powtarzalnych błędów.
- Pomieszanie zgłoszenia z pozwoleniem i wybór zbyt prostej procedury dla zbyt dużej inwestycji.
- Projekt niezgodny z MPZP albo z decyzją WZ, zwłaszcza pod kątem gabarytów i funkcji obiektu.
- Brak potwierdzenia prawa do dysponowania nieruchomością, szczególnie przy współwłasności lub rodzinnych gruntach.
- Brak wymaganych uzgodnień branżowych, które wynikają z innych przepisów niż samo Prawo budowlane.
- Złożenie niekompletnego wniosku bez pilnowania terminu na uzupełnienie braków.
Jest też drugi poziom błędów, mniej oczywisty, ale kosztowniejszy. Jak podaje GUNB, istotne odstąpienie od zatwierdzonego projektu może wymagać decyzji o zmianie pozwolenia na budowę, na przykład przy zwiększeniu powierzchni zabudowy o ponad 5% albo wysokości, długości czy szerokości o ponad 2%. To ważne zwłaszcza wtedy, gdy w trakcie realizacji pojawia się pokusa „drobnej korekty”, która na papierze wcale drobna nie jest. Od tego już tylko krok do pytania, co zrobić po otrzymaniu decyzji i kiedy można ją jeszcze stracić.
Co zrobić po decyzji i kiedy pozwolenie wygasa
Po wydaniu pozytywnej decyzji nie odkładałbym papierów do szuflady. Trzeba pilnować, czy decyzja stała się ostateczna, potem złożyć zawiadomienie o rozpoczęciu robót budowlanych i dopiero wejść z ekipą na teren budowy. Przy inwestycjach, które wymagają kierownika budowy, to właśnie ten moment porządkuje odpowiedzialność na placu budowy i pozwala uniknąć chaosu na starcie.
- Nie zaczynaj robót przed ostatecznością decyzji.
- Złóż zawiadomienie o zamierzonym terminie rozpoczęcia robót, jeśli jest wymagane dla Twojej inwestycji.
- Pilnuj, by budowa ruszyła w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna.
- Nie dopuszczaj do przerwy dłuższej niż 3 lata, bo wtedy decyzja wygasa.
- Jeśli zmieniasz istotne parametry obiektu, załatw zmianę pozwolenia, zamiast liczyć na „cichą akceptację” na budowie.
To właśnie ten etap odróżnia dobrze prowadzoną inwestycję od takiej, która potem broni się przed nadzorem budowlanym. Jeżeli zmiana dotyczy tylko drobnych detali, czasem da się ją przeprowadzić w ramach dopuszczalnych odstępstw, ale gdy wchodzą w grę parametry istotne, trzeba działać formalnie. W praktyce to oszczędza nerwy ekipie, projektantowi i inwestorowi, a przy większych robótkach daje po prostu bezpieczniejszy harmonogram. Została jeszcze jedna rzecz, którą sprawdziłbym przed wbiciem pierwszej łopaty.
Zanim zamówisz ekipę, sprawdź trzy rzeczy jeszcze raz
Gdybym miał zostawić tylko krótki praktyczny filtr, byłyby to trzy punkty: stan planistyczny działki, komplet projektu i moment, w którym inwestycja może legalnie ruszyć. To nie brzmi efektownie, ale właśnie te trzy elementy decydują o tym, czy formalności zajmą kilka tygodni, czy kilka miesięcy. W budowie najdroższe są nie materiały, tylko przestoje.
- Zweryfikuj MPZP albo WZ, zanim zaczniesz zamawiać projekt wykonawczy.
- Sprawdź, czy wszystkie załączniki są spójne i podpisane tak, jak wymaga tego procedura.
- Załóż zapas czasu na uzupełnienia, finalność decyzji i formalny start robót.
Jeśli trzymasz się tych trzech punktów, pozwolenie na budowę przestaje być męczącą formalnością, a staje się po prostu przewidywalnym etapem inwestycji. I właśnie tak powinno działać dobre przygotowanie do budowy: bez improwizacji, bez zgadywania i bez kosztownych skrótów.
